Култума ГОК

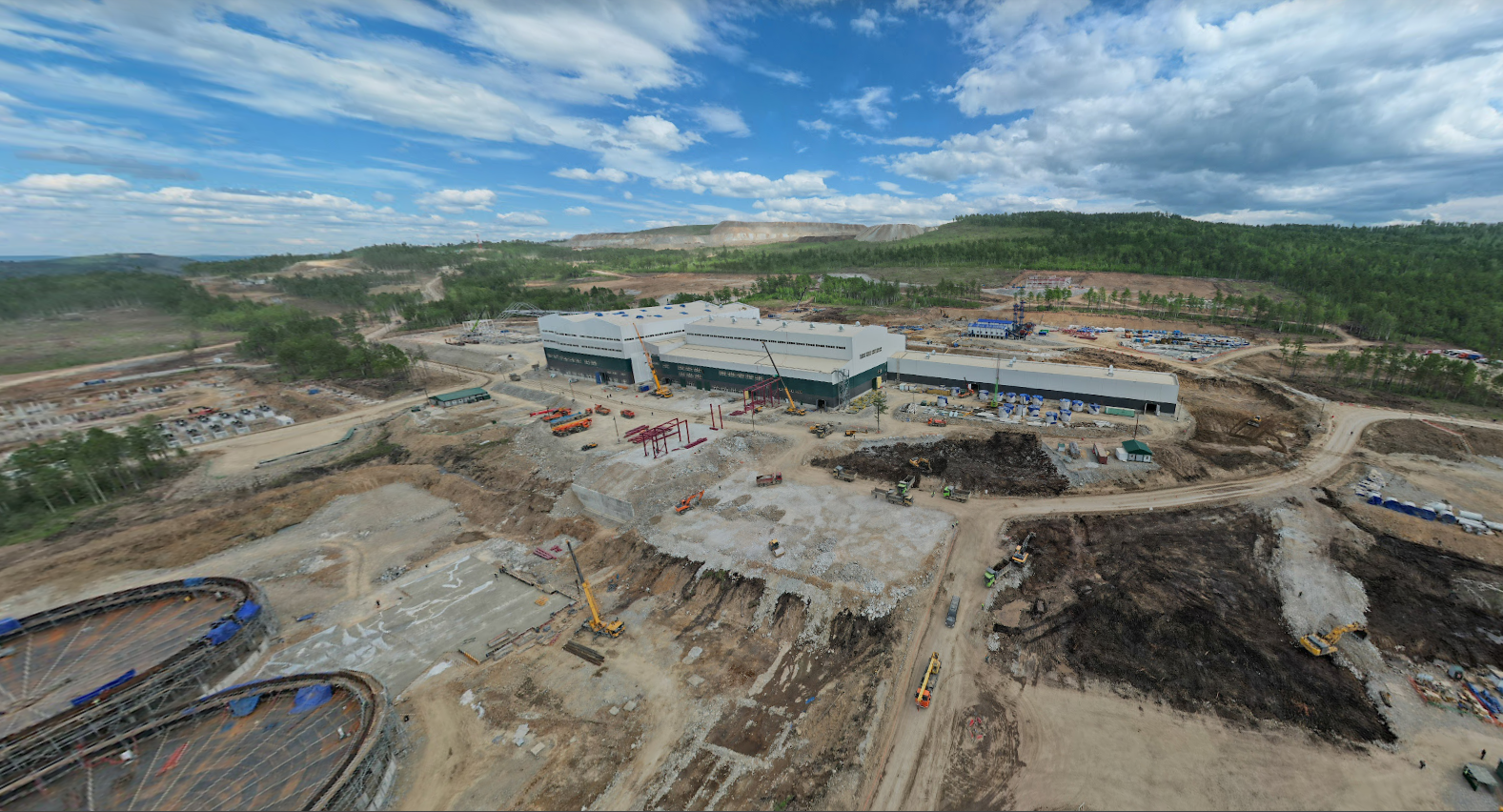

Строительные работы на площадке в Култуме начались 15 декабря 2023 года и продолжаются до сих пор. Запланированная дата завершения — август 2025 года. На площадке в Култуме компания Damar Heavy Industries отвечает в общей сложности за монтаж 26 000 наружных трубопроводов WDI NV, 4900 тонн технологического оборудования и 3000 тонн металлоконструкций. В настоящее время завершено 90% работ по монтажу металлоконструкций и 70% работ по монтажу технологического оборудования, а недавно начался монтаж технологических трубопроводов.

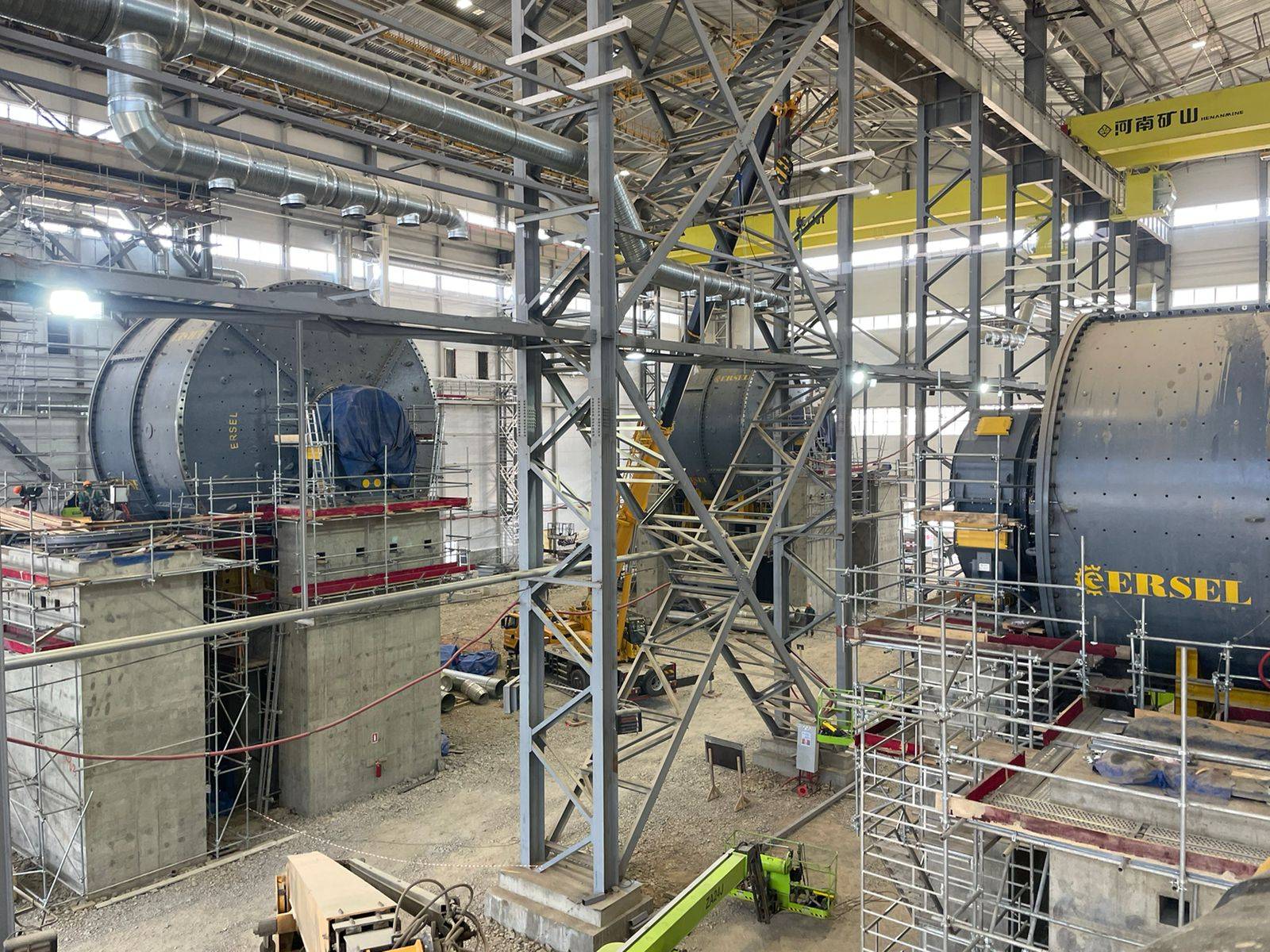

На строительной площадке Култума, которая является промышленным предприятием по переработке золота, мы выполняем все работы по монтажу металлоконструкций и оборудования в корпусах измельчения и дробления. Завершен и продолжается монтаж 4 мельниц, гидроциклонов, конвейерных линий, узлов смазки, дробилок, мостовых кранов, насосов и другого нестандартного оборудования.
